Volver al blog
Planning Protocol 2021 (CIOB Reino Unido)
19 de abril de 2021, por Jeancarlo Duran Maica, MBA, CCP, EVP, PMP
_____

El nuevo Protocolo de Planificacion 2021 de la CIOB de Inglaterra

El Chartered Institute of Building (CIOB) ha lanzado su nuevo Protocolo de Planificación CIOB 2021 (también conocido como CIOB PP21). El CIOB PP21 ha sido diseñado por un equipo de expertos como una herramienta para que las partes constructoras se aseguren de que el programa de construcción que crean y mantienen es preciso y de alta calidad en cada etapa.

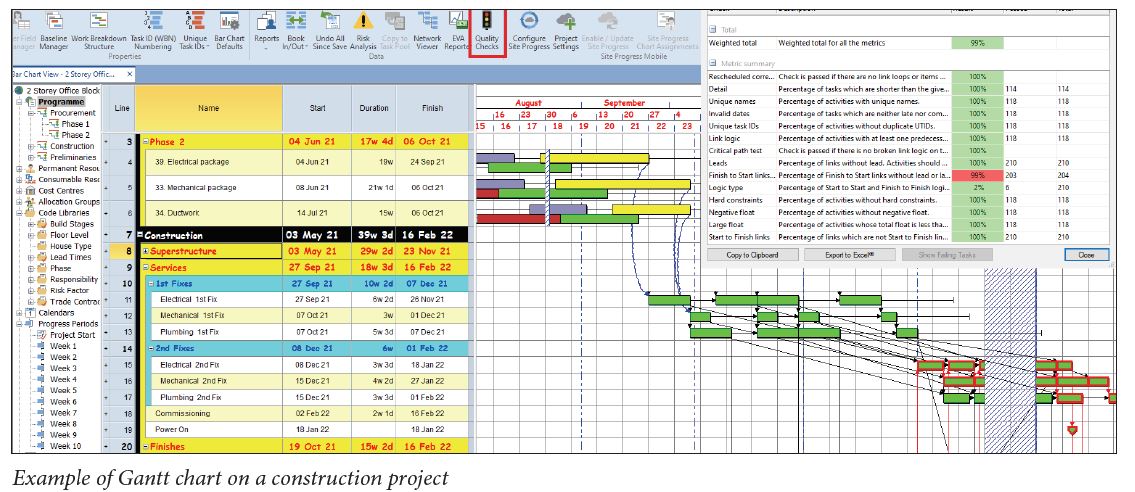

Crono

El CIOB PP21 establece los criterios y los umbrales asociados que deben aplicarse al programa para garantizar la calidad y la coherencia. Su principal objetivo es ayudar a los usuarios a comprender los requisitos de un programa eficaz y actuar como directrices de planificación que, si se siguen, permiten alcanzar los umbrales (pruebas de resistencia). Se diferencia de las guías de planificación existentes, que son evaluaciones del programa centradas principalmente en el software.

Puede incorporarse tanto a los contratos de construcción estándar como a los hechos a medida, y puede utilizarse en una amplia gama de proyectos. Sus diversas pruebas son fácilmente adaptables a cualquier proyecto, sea cual sea su nivel de complejidad.

Puedes descargarlo en el siguiente enlace: Planning Protocol CIOB 2021

Son 15 criterios principales que presentan umbrales de satisfaccion. Algunos importantes que nos gustaria resaltar:

a) Criterio 2 - Negative Lag

El CIOB PP 2021 considera que NO debe existir relaciones logicas con lag negativo. Principal razon para esta metrica es que la ruta critica puede verse distorsionada por el uso de lags negativos (esconde detalles en el programa que a simple vista no podrian reconocerse).

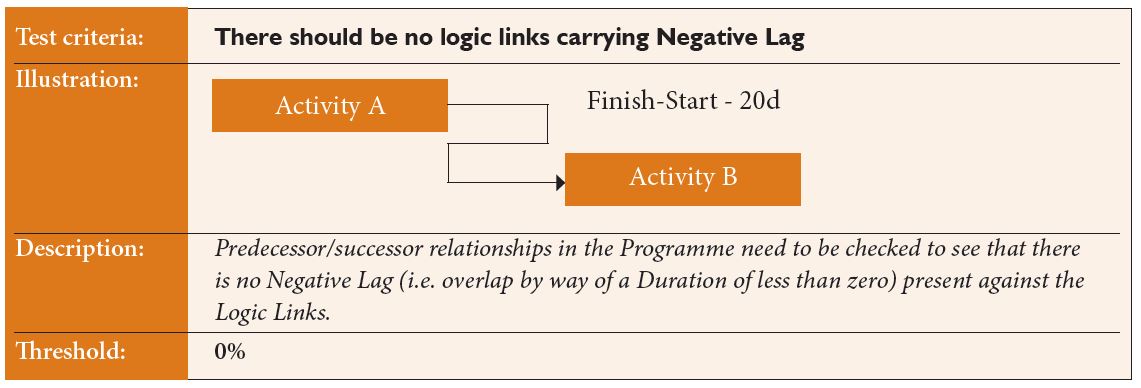

Lag negativo

b) Criterio 4 - Tipo de Relaciones

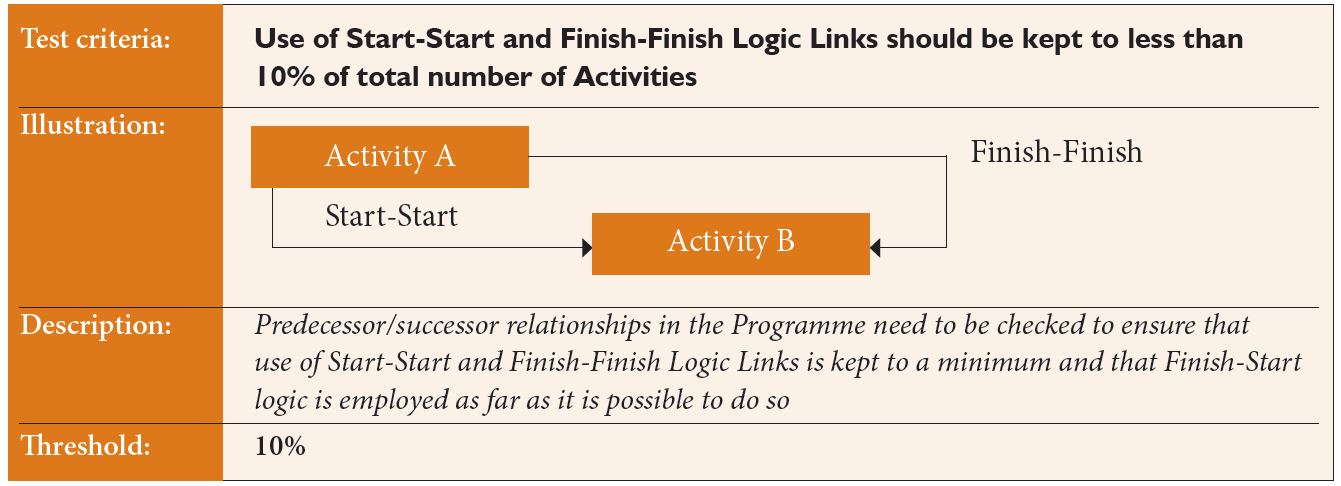

El protocolo sugiere que el programa debe incluir principalmente relaciones FIN-COMIENZO (como minimo en un 90% de relaciones). Relaciones del tipo COMIENZO-COMIENZO (SS) o FIN-FIN (FF) deben ser limitados a un maximo del 10% del total de relaciones en el programa. La relacion del tipo COMIENZO-FIN (SF) no debe ser empleada. Este criterio responde a que relaciones del tipo SS o FF usualmente esconden detalle en el programa o que le proceso de planificacion no ha sido producido en suficiente detalle, lo cual puede distorsionar la ruta critica del Proyecto.

c) Criterio 6 - Holgura Total (High Float)

Valores altos de la Holgura Total representan que el cronograma no ha sido detallado lo suficiente o que el secuenciamiento (relaciones) no ha sido correctamente implementado/definido. El protocolo establece que NO deben existir actividades con valores de holgura total mayores a 44 dias (2 periodos de actualizacion de cronograma).

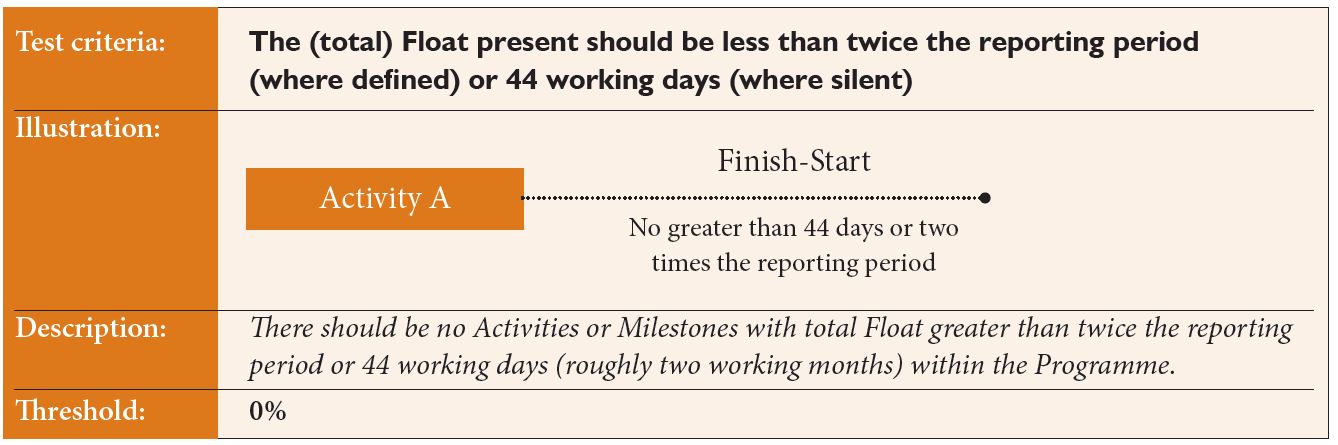

high float

Comentanos en los casilleros debajo que opinas de este nuevo protocolo de planificacion y como se contrasta con el DCMA 14-point.

Saludos,

Jeancarlo Duran

Últimas entradas del blog
Perú en el TOP 15 de Certificados CCP por el AACE en el mundo!
Jeancarlo Duran, CCP, EVP
Sumamente ORGULLOSOS de poder afirmar que 16 de los 19 certificados CCP en el Peru son EXALUMNOS CCP de Planicontrol. Con ello, hemos contribuido en la preparación del 85% de profesionales CERTIFICADOS CCP!!
Evento Gratuito: Cómo afrontar el Memo Escrito del examen CCP 2024?
Jeancarlo Duran, CCP, EVP
El examen CCP del AACE esta cambiando este 2024 y Planicontrol te comparte preguntas modelo del nuevo Memo Escrito que va a incluir el examen. No te pierdas este Webinar! Fecha: Sabado 10 Febrero
Tu valoración en Trustpilot te premia en grande!!
Jeancarlo Duran
Desde este 2024 estamos en Trustpilot para compartir el feedback y las revisiones de nuestros clientes. Si has sido cliente, no dudes en compartirnos tu valoracion. Cada participante que nos deje su valoración se hará acreedor de 3 meses de extensión
